Dosar prosumator: pași esențiali pentru panouri solare acasă | Ghid Complet
April 16,2026
Rezumat

Numărul prosumatorilor din România depășește 297.000, iar interesul pentru energie proprie crește rapid. Află pașii esențiali pentru dosarul de prosumator și cum să optimizezi eficiența sistemului tău.

  • Verificările tehnice inițiale, cum ar fi orientarea acoperișului și capacitatea structurală, sunt esențiale pentru eficiență.
  • Procesul administrativ implică depunerea unui dosar cu multiple documente și respectarea unor pași legali, precum montarea unui contor bidirecțional.
  • Mecanismele de compensare și scutirile fiscale fac din statutul de prosumator o investiție rentabilă pe termen lung.

Cuprins

Instalarea unui panou solar pe acoperișul casei

Costurile cu electricitatea continuă să crească, iar tot mai mulți proprietari de locuințe din România caută soluții concrete pentru a-și reduce facturile. Transformarea casei într-o sursă proprie de energie prin instalarea panourilor fotovoltaice nu mai este un lux rezervat câtorva entuziaști. Numărul prosumatorilor depășește 297.000 în România și crește rapid, semn că tot mai multe gospodării aleg independența energetică. Totuși, procesul de obținere a statutului de prosumator implică pași tehnici și administrativi care pot părea descurajatori la prima vedere. Acest ghid prezintă clar și practic ce trebuie să faci, de la verificările inițiale până la conectarea la rețea.

Concluzii Principale

Punct Detalii
Verificări tehnice esențiale Orientarea, structura acoperișului și împământarea sunt decisive pentru eficiența sistemului solar.
Documentație completă Dosarul corect pentru prosumator include cerere, avize, contor bidirecțional și plan tehnic.
Compensare și scutiri fiscale Energia livrată se compensează cu consumul și, pentru sisteme mici, proprietarii sunt scutiți de impozit.
Provocări și greșeli frecvente Birocrația și variația sezonieră pot afecta randamentul, dar pot fi gestionate strategic cu sfaturi de la experți.

Cerințe inițiale și verificări tehnice pentru prosumatori

Înainte de a depune orice dosar, trebuie să te asiguri că locuința ta îndeplinește condițiile tehnice minime. Aceste verificări nu sunt simple formalități. Ele determină dacă sistemul va funcționa eficient și în siguranță pe termen lung.

Orientarea și umbrirea acoperișului sunt primele aspecte de analizat. Un acoperiș orientat spre sud, cu o înclinație între 30 și 45 de grade, oferă randamentul maxim. Umbrele produse de copaci, coșuri de fum sau clădiri vecine pot reduce semnificativ producția de energie, mai ales în orele de vârf. Înainte de orice decizie, verificările pre-instalare sunt cruciale pentru eficiența și siguranța întregului sistem.

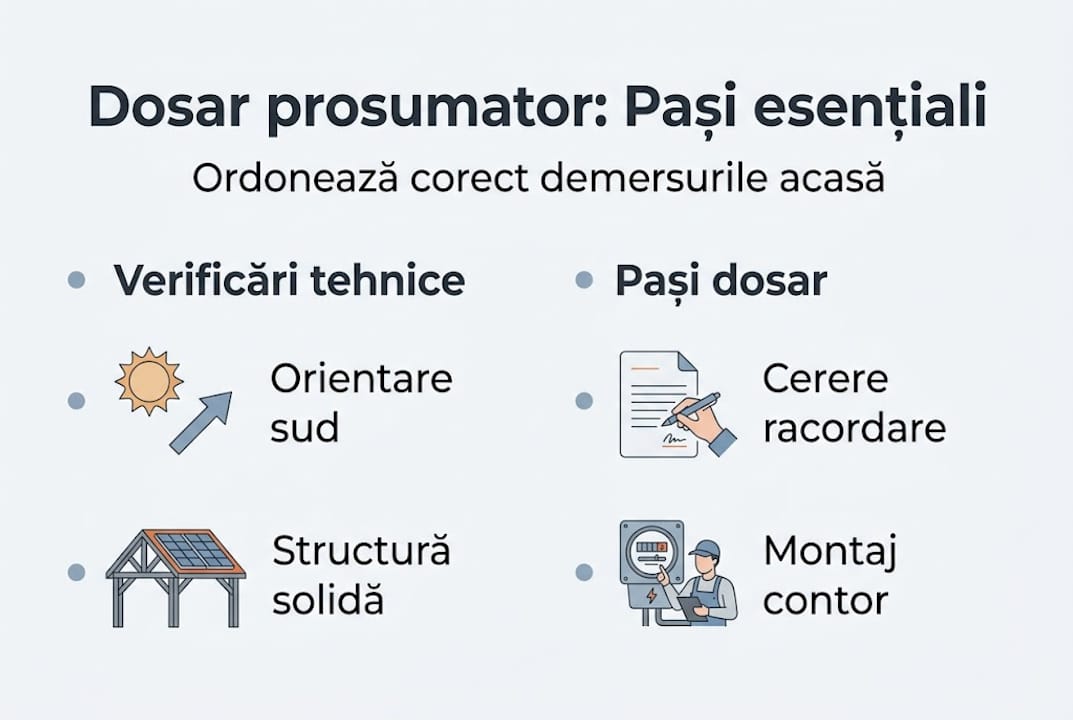

Infografic: Ce trebuie să faci pentru a depune dosarul de prosumator – pașii esențiali

Capacitatea structurală a acoperișului este un factor adesea ignorat. Panourile fotovoltaice standard cântăresc între 15 și 20 kg/m², iar structura de susținere adaugă greutate suplimentară. Un inginer structural trebuie să confirme că acoperișul poate suporta această sarcină fără riscuri.

Sistemul de împământare și protecție trebuie verificat și actualizat dacă este cazul. Instalația electrică a casei trebuie să fie conformă cu normele în vigoare, iar tabloul electric trebuie să permită integrarea invertorului fotovoltaic.

Iată o comparație între tipurile de sisteme disponibile:

Tip sistem Stocare energie Autonomie Cost estimativ
On-grid (fără baterii) Nu Dependentă de rețea Mai redus
Hibrid (cu baterii) Da Parțială sau totală Mai ridicat
Off-grid (izolat) Da Totală Cel mai ridicat

Sistemele hibride câștigă teren în România tocmai pentru că oferă un echilibru între cost și autonomie. Dacă vrei să înțelegi mai bine costurile și economiile fotovoltaice înainte de a lua o decizie, este recomandat să consulți un ghid detaliat pe această temă.

Documentele tehnice necesare în această etapă includ:

  • Raportul de evaluare structurală a acoperișului
  • Schema electrică a instalației existente
  • Fișele tehnice ale panourilor și invertorului ales
  • Certificatele de conformitate ale echipamentelor
Sfat profesional: Alege echipamente certificate CE și solicită instalatorului autorizat ANRE să îți pună la dispoziție toate documentele tehnice înainte de semnarea contractului. Lipsa unui singur document poate bloca aprobarea dosarului.

Pentru a înțelege mai bine de ce merită această investiție, consultă și informații despre avantajele reale ale energiei fotovoltaice înainte de a trece la etapa administrativă. O analiză a randamentului fotovoltaic poate clarifica așteptările realiste legate de producția anuală.

Documentația necesară și pașii pentru dosarul de prosumator

Odată ce verificările tehnice sunt finalizate, urmează etapa administrativă. Aceasta este, pentru mulți proprietari, partea cea mai dificilă, nu din cauza complexității reale, ci din cauza numărului mare de documente și a timpilor de așteptare.

Pașii principali pentru obținerea statutului de prosumator sunt:

  1. Depunerea cererii de racordare la operatorul de distribuție (ex. Electrica, E.ON, CEZ)
  2. Obținerea avizului tehnic de racordare (ATR)
  3. Realizarea instalației de către un instalator autorizat ANRE
  4. Depunerea dosarului complet pentru certificarea prosumatorului
  5. Verificarea tehnică a instalației de către operatorul de distribuție
  6. Montarea contorului bidirecțional de către operator
  7. Obținerea certificatului de prosumator și semnarea contractului de furnizare

Documentele incluse în dosar:

  • Cerere tip completată (disponibilă pe site-ul operatorului de distribuție)
  • Copie act identitate și dovada dreptului de proprietate
  • Plan tehnic al instalației fotovoltaice, semnat de proiectant autorizat
  • Fișele tehnice ale echipamentelor (panouri, invertor, baterii dacă există)
  • Certificatele de conformitate CE ale echipamentelor
  • Procesul verbal de punere în funcțiune, semnat de instalatorul autorizat
  • Avizul de racordare aprobat

Contorul bidirecțional este obligatoriu și mecanismele de compensare sunt reglementate de ANRE. Acest contor măsoară atât energia consumată din rețea, cât și energia injectată în rețea, permițând calculul corect al compensărilor.

Proprietarul își verifică periodic contorul electric bidirecțional pentru a se asigura că funcționează corect.

Etapă Responsabil Termen estimativ
Cerere racordare Proprietar 1-2 zile
Emitere ATR Operator distribuție 30-60 zile
Instalare sistem Instalator autorizat 1-5 zile
Verificare și montare contor Operator distribuție 30-45 zile
Certificat prosumator ANRE/Operator 15-30 zile

Pentru prosumatorii cu putere instalată de până la 27 kW, există scutiri fiscale importante: veniturile din energia livrată în rețea nu sunt impozitate. Aceasta este o facilitate semnificativă pentru persoanele fizice care doresc să valorifice surplusul de producție.

Sfat profesional: Verifică dacă poți accesa finanțare prin programul Casa Verde înainte de a contracta instalarea. Subvențiile disponibile pot acoperi o parte considerabilă din costul inițial. De asemenea, informează-te despre alternative pentru prosumatori dacă furnizorul tău actual nu oferă condiții avantajoase.

Greșelile frecvente includ depunerea unui dosar incomplet, alegerea unui instalator neautorizat ANRE sau achiziționarea de echipamente fără certificare CE. Fiecare dintre acestea poate duce la respingerea dosarului sau la costuri suplimentare.

Mecanisme de compensare și provocări întâmpinate de prosumatori

Statutul de prosumator aduce beneficii clare, dar și câteva provocări pe care proprietarii trebuie să le cunoască înainte de a investi.

Compensarea cantitativă vs. financiară:

În România, compensarea se face în principal cantitativ: energia injectată în rețea se scade din energia consumată din rețea, în cadrul aceleiași perioade de facturare. Dacă injectezi mai mult decât consumi, surplusul se reportează pentru o perioadă de maximum 24 luni.

Tip compensare Mecanism Avantaj principal
Cantitativă kWh injectați scăzuți din consum Simplă, directă
Financiară (surplus >200 kW) Plată pentru energia livrată Venit suplimentar

Compensarea se face cantitativ până la 200 kW, iar surplusul se reportează maxim 24 luni. Această regulă este contestată de asociațiile prosumatorilor, care acuză că favorizează furnizorii în detrimentul gospodăriilor producătoare.

“Prosumatorii cer ANRE eliminarea regulii de plată la 24 de luni, considerând că mecanismul actual dezavantajează proprietarii care produc mai mult decât consumă în sezonul cald.”

Beneficiile fiscale sunt reale și consistente:

  • Scutire de impozit pe venit pentru energia livrată în rețea (sisteme până la 27 kW)
  • Nu este necesară înregistrarea ca persoană juridică
  • Factura de energie se reduce direct prin compensare

Riscurile și dificultățile includ:

  • Birocrația: timpii de așteptare pot depăși 3-4 luni în unele județe
  • Variația sezonieră: producția scade semnificativ iarna, iar fără baterii gospodăria rămâne dependentă de rețea
  • Dependența de operator: montarea contorului bidirecțional depinde de disponibilitatea operatorului de distribuție
  • Restricții viitoare posibile: injectările masive în rețea creează presiune pe infrastructura națională, ceea ce poate duce la limitări viitoare

Pentru o imagine completă asupra impactului economiilor pentru prosumatori, este util să calculezi scenariile de consum propriu versus injectare înainte de a dimensiona sistemul.

Date relevante: Peste 66.000 de prosumatori din România au deja baterii de stocare instalate, ceea ce arată că tot mai mulți proprietari aleg autonomia parțială față de dependența totală de rețea.

Verificări finale, montaj și integrare în rețea

Odată ce dosarul este aprobat și contorul bidirecțional este montat, urmează etapa practică finală: montajul efectiv și integrarea în rețea.

Pașii pentru montaj și integrare:

  1. Verificarea finală a structurii acoperișului și marcarea pozițiilor panourilor
  2. Montarea șinelor de susținere și fixarea panourilor fotovoltaice
  3. Conectarea panourilor la invertor și verificarea polarității
  4. Integrarea invertorului în tabloul electric al casei
  5. Testarea funcționării contorului bidirecțional și verificarea fluxurilor de energie
  6. Punerea în funcțiune și înregistrarea primelor citiri

După punerea în funcțiune, monitorizarea devine esențială. Majoritatea invertoarelor moderne oferă aplicații mobile care permit urmărirea producției zilnice, consumului propriu și energiei injectate în rețea. Această transparență te ajută să optimizezi consumul și să identifici rapid eventualele probleme.

Peste 66.000 de prosumatori au baterii instalate în România, tendință care confirmă că stocarea energiei devine o prioritate pentru gospodăriile care vor să reducă dependența de rețea.

Recomandări pentru întreținere și optimizare:

  • Curăță panourile de cel puțin două ori pe an (primăvara și toamna)
  • Verifică periodic conexiunile electrice și starea invertorului
  • Compară producția lunară cu estimările inițiale pentru a detecta degradări
  • Anunță operatorul de distribuție dacă modifici puterea instalată
  • Păstrează toate documentele tehnice și procesele verbale
Sfat profesional: Dacă observi o scădere bruscă a producției care nu se explică prin condiții meteorologice, verifică mai întâi starea invertorului. Acesta este cel mai frecvent punct de defecțiune în sistemele fotovoltaice rezidențiale. Consultă și informații despre actualizarea sistemului fotovoltaic dacă instalația ta are mai mult de 8-10 ani.

Gestionarea stocării și a consumului propriu necesită o strategie clară. Dacă ai baterii, programează consumatorii mari (mașina de spălat, pompa de căldură, boilerul) să funcționeze în intervalele de producție maximă, de regulă între orele 10:00 și 15:00. Astfel maximizezi autoconsumul și reduci energia injectată inutil în rețea.

Perspectivele reale din experiența prosumatorilor în România

Realitatea din teren este mai nuanțată decât o prezintă broșurile de vânzări. Mulți proprietari descoperă, după instalare, că procesul administrativ durează mai mult decât estimau, că operatorii de distribuție au timpi de răspuns variabili și că producția reală diferă de estimările teoretice.

Un aspect important de reținut: injectările masive în rețea din partea celor peste 330.000 de prosumatori activi creează presiune pe infrastructura națională, cu efecte negative pentru stabilitatea pieței. Aceasta înseamnă că regulile jocului se pot schimba, iar prosumatorii care nu urmăresc evoluțiile legislative riscă să fie prinși nepregătiți.

Lecția principală din experiența proprietarilor care au parcurs deja acest drum este că investiția strategică bate întotdeauna instalarea grăbită. Un sistem dimensionat corect, cu echipamente certificate și un instalator serios, aduce economii reale și probleme minime. Un sistem ieftin, instalat rapid, poate genera costuri de remediere care depășesc economiile din primii ani.

Monitorizarea regulată și comunicarea proactivă cu operatorul de distribuție sunt diferența dintre un prosumator mulțumit și unul frustrat de birocrație. Investește timp în înțelegerea contractului de furnizare și a mecanismelor de compensare înainte de a semna.

Vrei să devii prosumator eficient? Alege soluții certificate pentru casa ta

Dacă ai parcurs pașii descriși în acest ghid și ești pregătit să faci pasul următor, echipa alegesolar.ro îți poate simplifica întregul proces. De la evaluarea tehnică inițială până la depunerea dosarului și montajul final, serviciile disponibile acoperă fiecare etapă.

https://alegesolar.ro

Pe alegesolar.ro găsești sisteme fotovoltaice rezidențiale certificate, adaptate pentru locuințele din România, împreună cu opțiuni de finanțare și consultanță personalizată. Echipa de specialiști oferă consultanță și montaj solar complet, inclusiv sprijin pentru documentația necesară dosarului de prosumator. Solicită o ofertă personalizată și calculează economiile estimate pentru locuința ta înainte de a lua orice decizie de investiție.

Întrebări frecvente despre dosarul de prosumator

Care sunt documentele principale pentru dosarul de prosumator?

Dosarul de prosumator include cerere tip, plan tehnic semnat de proiectant autorizat, avize de racordare, certificatele de conformitate ale echipamentelor și acordul proprietarului. Fiecare document lipsă poate întârzia sau bloca aprobarea.

Ce se întâmplă cu surplusul de energie neconsumat?

Reportarea surplusului se face pe o perioadă de maximum 24 luni, după care energia necompensată se pierde. Asociațiile prosumatorilor contestă această regulă, considerând că dezavantajează proprietarii față de furnizori.

Este obligatoriu contorul bidirecțional pentru prosumator?

Da, contorul bidirecțional este cerință legală pentru toți prosumatorii și este montat de operatorul de distribuție după aprobarea dosarului. Fără acesta, nu se poate realiza compensarea energiei.

Ce beneficii fiscale pot obține prosumatorii cu putere instalată ≤27 kW?

Persoanele fizice cu sisteme de până la 27 kW sunt scutite de impozit pe venit pentru energia livrată în rețea, fără a fi necesară înregistrarea ca entitate comercială.

Oferă mai multe informații pentru a ne ajuta să îți generăm mai rapid un plan
personalizat de energie solară și oferta corespunzătoare!

  • Introduceți numărul de telefon*
  • Cât plătiți lunar pentru energie electrică?
Sunt de acord cu Termenii şi condiţiile site-ului şi am luat la cunoştinţă informațiile Protecţia şi confidenţialitatea datelor

Adresă: Strada Florilor nr. 12, Ap. 5, Sector 2, București, România

Telefon: +40 31 005 0386

Partener autorizat

Termenii şi condiţiile
Protecţia şi confidenţialitatea datelor
